Покупка промышленного оборудования — это не просто выбор модели станка и его оплата. Между первым обращением заказчика и началом полноценной работы оборудования проходит целая цепочка взаимосвязанных процессов: подбор решения, финансирование, договор, производство, заводская приемка, логистика, склад, доставка, ПНР, обучение и сервисная поддержка.

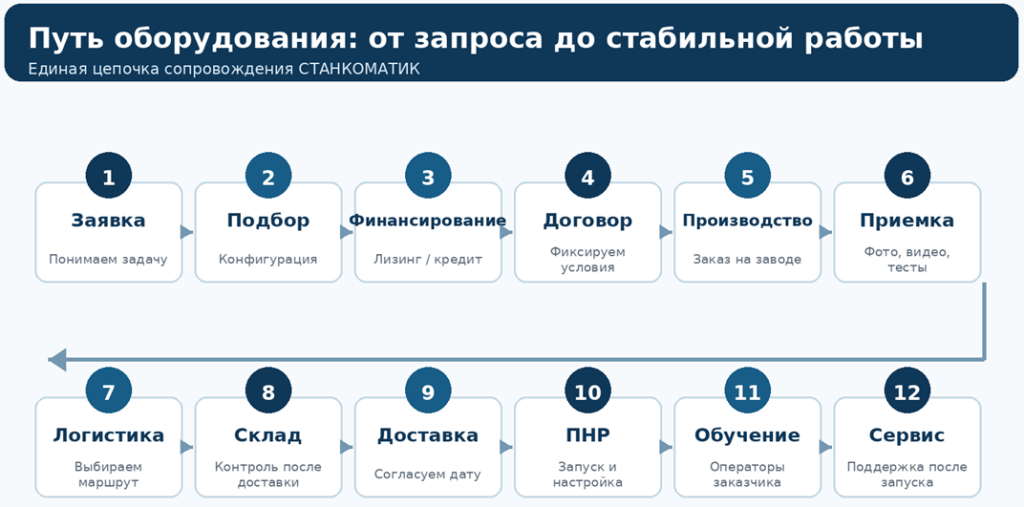

Схема полного цикла сопровождения оборудования — от первого запроса до сервисной поддержки.
Ключевые этапы сотрудничества
1. Обращение заказчика и определение производственной задачи
Работа начинается с обращения заказчика через сайт, по телефону или напрямую к специалисту СТАНКОМАТИК. На первом этапе важно не просто подобрать модель из каталога, а понять реальную производственную задачу предприятия.
Специалисты уточняют исходные данные проекта:
· какие изделия планируется производить;
· какие материалы используются;
· диапазон толщин и размеров заготовок;
· необходимую производительность и точность;
· существующую технологию производства и предполагаемую загрузку;
· необходимый уровень автоматизации;
· условия будущей эксплуатации;
· бюджет проекта и планы по дальнейшему развитию производства.
На основании этих данных формируется техническое решение. При необходимости рассматривается несколько вариантов комплектации с разной производительностью, уровнем автоматизации и стоимостью.
2. Если собственных средств недостаточно — подбирается вариант финансирования
Современное металлообрабатывающее оборудование требует существенных инвестиций. Поэтому отсутствие у предприятия всей необходимой суммы собственных средств не всегда означает, что проект нужно откладывать.
В зависимости от конкретной сделки могут рассматриваться:
· лизинг;
· кредитное финансирование;
· сочетание собственных и заемных средств;
· рассрочка — если она доступна в рамках конкретного проекта;
· другие финансовые инструменты.
Конкретные условия определяются индивидуально. При принятии решения важно учитывать не только цену станка, но и его производительность, потенциальное снижение себестоимости, сокращение ручного труда и ожидаемый срок окупаемости.
3. Заключение договора и фиксация комплектации оборудования
После согласования технического решения, стоимости и основных коммерческих условий заключается договор. Для сложного промышленного оборудования особенно важно максимально точно зафиксировать, что именно получит заказчик.
В договоре и спецификации могут указываться:
· точная модель оборудования и основные технические характеристики;
· мощность и рабочие размеры;
· система ЧПУ;
· ключевые комплектующие;
· дополнительное оборудование и опции;
· комплект поставки;
· стоимость и порядок оплаты;
· сроки и условия поставки;
· гарантийные обязательства;
· условия проведения пусконаладочных работ.
Для лазерного оборудования отдельно могут фиксироваться производитель и модель лазерного источника, режущей головки, системы управления и другие существенные элементы комплектации.
4. Оборудование со склада или производство под заказ
Если необходимая модель уже находится на складе СТАНКОМАТИК, путь до предприятия заказчика существенно сокращается. Согласовываются окончательная комплектация, готовность оборудования, способ и дата доставки, а также последующие пусконаладочные работы.
Основное преимущество складской поставки — минимальный срок между заключением договора и получением оборудования заказчиком.
Если необходимой модели нет в наличии либо заказчику требуется индивидуальная комплектация, заказ размещается на заводе-производителе. Производство под конкретного заказчика — нормальная практика для промышленного оборудования.
После завершения производства оборудование не должно автоматически отправляться в Россию. Сначала необходимо убедиться, что изготовлен именно тот станок и именно в той комплектации, которая была согласована с заказчиком.
5. Заводская приемка оборудования в Китае

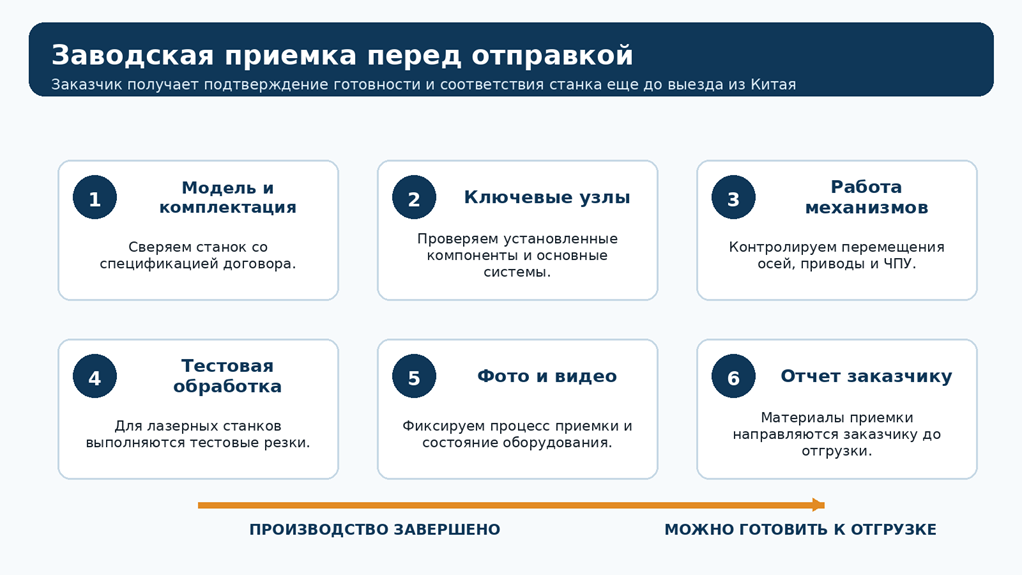

Приемка до отправки — одна из наиболее важных контрольных точек всей поставки. После завершения производства представители или специалисты проверяют соответствие оборудования заказу.
В зависимости от типа оборудования приемка может включать:
· проверку модели и комплектации;· сверку установленных компонентов;
· контроль основных узлов и механизмов;
· проверку перемещения осей и приводов;
· проверку системы управления;
· тестовую обработку, а для лазерных станков — тестовые резки;
· визуальный осмотр оборудования.
Процесс фиксируется на фото и видео. Материалы приемки направляются заказчику. Таким образом, еще до отправки станка из Китая заказчик получает подтверждение его готовности и соответствия согласованной комплектации.
Заводская приемка позволяет проверить станок до международной перевозки и зафиксировать результат для заказчика.
6. Доставка оборудования из Китая в Россию
Универсального способа доставки, который всегда был бы одновременно самым быстрым и самым дешевым, не существует. Перед каждой поставкой логистическая служба оценивает актуальные варианты с учетом стоимости, срока, маршрута, доступности транспорта, размеров и массы оборудования, количества перегрузок и конечного региона доставки.
Как выбирается маршрут
Главная задача — найти оптимальный баланс: скорость / стоимость / безопасность оборудования. Поэтому способ доставки целесообразно определять непосредственно перед отгрузкой, когда известна актуальная логистическая ситуация.

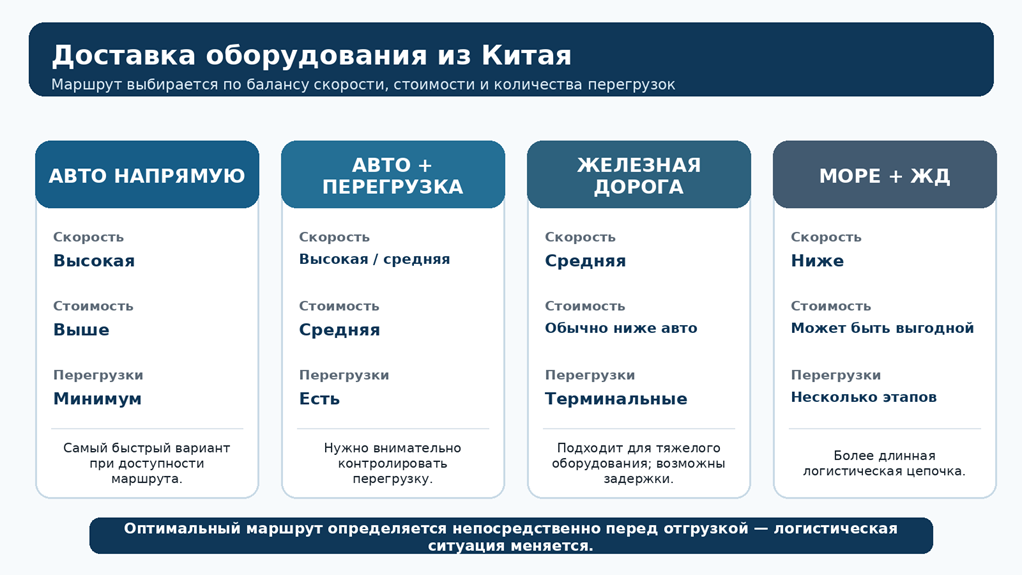

Основные логистические схемы доставки оборудования из Китая в Россию.
Автомобильная доставка
Автомобильная доставка обычно является одним из наиболее быстрых способов. При прямой схеме оборудование следует с минимальным количеством перегрузок или без перегрузки на границе, если такая схема доступна на конкретном маршруте. Это сокращает срок и уменьшает количество операций с тяжелым грузом, но, как правило, стоит дороже.
При доставке с перегрузкой китайский транспорт довозит груз до определенной точки маршрута, после чего оборудование перегружается на другой автомобиль. Такой вариант может быть выгоднее, но требует особенно внимательного контроля перегрузки и крепления оборудования.
Железнодорожная доставка
Железнодорожная перевозка часто интересна для тяжелого оборудования и может быть бюджетнее автомобильной. При этом сроки обычно выше, а также возможны задержки, связанные с формированием составов, терминалами, пограничными переходами и общей загрузкой инфраструктуры.
Море + железная дорога
Комбинированная схема может выглядеть так: Китай → морской порт → Владивосток → железная дорога → станция назначения. Она может быть экономически привлекательной для отдельных направлений, однако включает больше логистических этапов и обычно занимает больше времени.
Краткое сравнение способов доставки
|
Способ |
Скорость |
Стоимость |
Перегрузки |
Особенности |
|
Авто напрямую |
Высокая |
Выше |
Минимум |
Быстро, меньше операций с грузом |
|
Авто с перегрузкой |
Высокая / средняя |
Средняя |
Есть |
Нужен контроль перегрузки |
|
ЖД |
Средняя |
Обычно ниже авто |
Терминальные |
Подходит для тяжелого оборудования |
|
Море + ЖД |
Ниже |
Может быть выгодной |
Несколько этапов |
Более длинная цепочка |
7. Прибытие оборудования на склад СТАНКОМАТИК

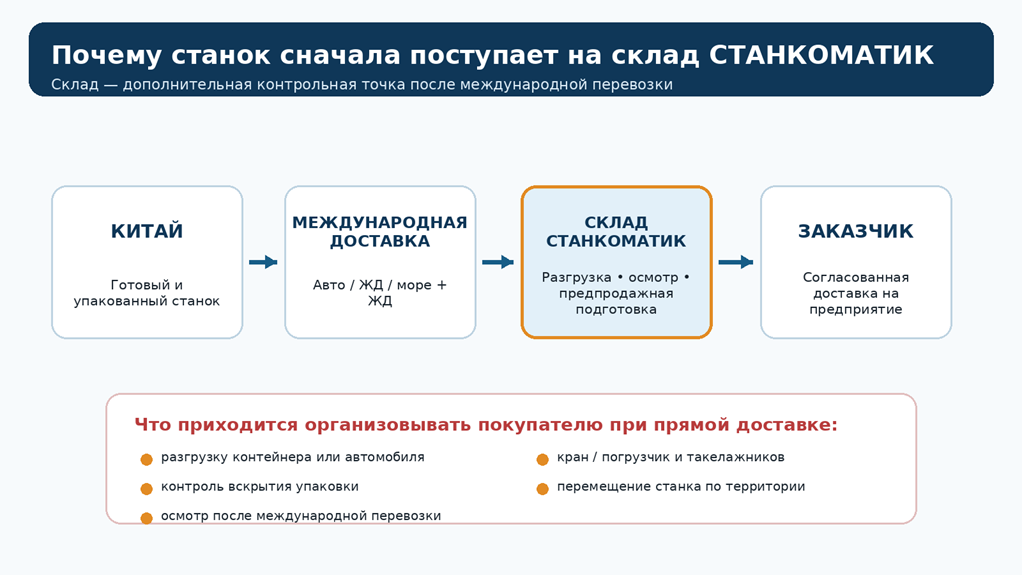

После международной перевозки оборудование поступает на склад СТАНКОМАТИК, если иное специально не предусмотрено условиями конкретной поставки. Здесь станок принимается, профессионально разгружается, осматривается после транспортировки и проходит предпродажную подготовку перед дальнейшей доставкой заказчику.
Собственный склад — это не просто место временного хранения. Это дополнительная контрольная точка между международной перевозкой и передачей оборудования клиенту.
Склад СТАНКОМАТИК позволяет проверить оборудование после международной перевозки до передачи конечному заказчику.
|
Важный нюанс: прямая доставка конечному покупателю На рынке встречается схема, когда оборудование после международной перевозки направляется сразу к заказчику. В этом случае нужно заранее определить, кто организует разгрузку контейнера (если оборудование едет в контейнере). Разгрузка контейнера это сложное и трудозатратное дело, которое также требует заказ крана и другой техники на долгое время. |
8. Согласование доставки оборудования заказчику
После предпродажной подготовки согласовывается дата доставки на предприятие заказчика. Заранее необходимо определить адрес и время, возможность подъезда грузового транспорта, место разгрузки, требования к грузоподъемной технике и предполагаемое место установки оборудования.
Крупногабаритное промышленное оборудование нельзя доставлять по принципу обычной курьерской доставки: предприятие заказчика должно быть подготовлено к приемке тяжелого груза.
9. Разгрузка, осмотр и установка станка на место эксплуатации
После прибытия оборудования заказчик принимает груз, осматривает упаковку и станок на наличие видимых повреждений, организует разгрузку и необходимые такелажные работы, после чего оборудование устанавливается на заранее подготовленное место будущей эксплуатации.
К этому моменту желательно подготовить необходимые инженерные коммуникации. В зависимости от типа станка это могут быть электропитание, заземление, фундамент или ровная площадка, система удаления дыма, сжатый воздух, технические газы, охлаждение и другие коммуникации.
До ПНР. Не следует самостоятельно начинать полноценную эксплуатацию сложного оборудования до выполнения пусконаладочных работ специалистами.
10. Заявка на проведение пусконаладочных работ
После установки станка на место заказчик направляет поставщику заявку на выполнение пусконаладочных работ. Заявка подтверждает готовность оборудования и площадки к приезду инженера и позволяет сервисной службе планировать график специалистов.
11. Согласование приезда сервисного инженера
Сервисная служба СТАНКОМАТИК связывается с заказчиком, уточняет готовность площадки, наличие необходимых коммуникаций и расходных материалов, состояние оборудования и готовность персонала к обучению. После этого согласовывается дата выезда сервисного инженера.
12. Пусконаладочные работы
Состав ПНР зависит от конкретного оборудования, но обычно включает шеф-монтаж, проверку правильности установки, подключение, диагностику электрических и механических систем, запуск, настройку, проверку систем безопасности и технологических параметров.
Для лазерных станков выполняются тестовые резки. Для других видов оборудования проводятся соответствующие тестовые технологические операции. Цель ПНР — не просто включить станок, а убедиться, что он правильно установлен, настроен и готов к штатной эксплуатации.
13. Обучение операторов заказчика
Отдельной частью ввода оборудования в эксплуатацию является обучение персонала. Сервисный инженер знакомит операторов с устройством станка, основными узлами, правилами запуска и остановки, системой ЧПУ и программным обеспечением.
В программу обучения могут входить:
· базовые настройки и технологические режимы;
· порядок ежедневного обслуживания;
· смазка и регламентные операции;
· замена расходных элементов;
· разбор основных ошибок и неисправностей;
· правила безопасной эксплуатации;
· действия оператора при возникновении вопросов в работе оборудования.
Задача этого этапа — передать заказчику не просто физически работающий станок, а базовые знания, необходимые для его правильной и безопасной эксплуатации.
14. Сервисный чат после запуска
После запуска оборудования операторов заказчика добавляют в специализированный чат технической поддержки СТАНКОМАТИК. Если возникает вопрос, оператор может оперативно передать описание проблемы, фото, видео, скриншот или код ошибки, параметры обработки и другую техническую информацию.
Такой формат позволяет специалистам быстрее понять ситуацию и дать рекомендации. Во многих случаях фото или видео конкретного узла значительно информативнее устного описания проблемы.

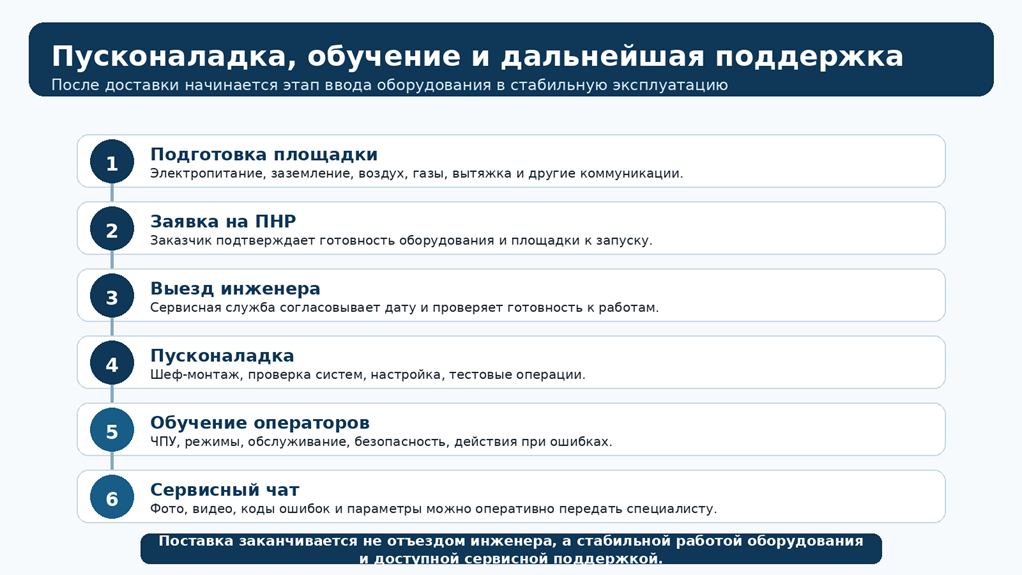

После доставки начинается этап ввода оборудования в эксплуатацию: ПНР, обучение и дальнейшая сервисная связь.
Поставка не заканчивается отъездом инженера
После запуска оборудование переходит на этап эксплуатации и технической поддержки. Заказчик должен понимать, к кому обращаться по вопросам настройки, диагностики, обслуживания и запасных частей.
15. Гарантийное и послегарантийное сопровождение
В процессе эксплуатации у предприятия могут возникать вопросы по настройке, диагностике, техническому обслуживанию, расходным материалам или запасным частям. Поэтому при выборе поставщика важно оценивать не только цену и характеристики станка, но и возможности сервисной поддержки после запуска.
Конкретные сроки и условия гарантийного обслуживания определяются договором на соответствующее оборудование. После окончания гарантийного периода взаимодействие с сервисной службой может продолжаться в рамках послегарантийного обслуживания.
Почему при покупке станка важен не только сам станок
При выборе промышленного оборудования легко сосредоточиться исключительно на характеристиках: мощности, рабочей зоне, скорости, брендах комплектующих и цене. Все это важно, но даже хороший станок необходимо правильно изготовить, проверить, упаковать, безопасно доставить, разгрузить, установить, запустить и настроить.
Поэтому фактически предприятие приобретает не только оборудование. Оно приобретает весь комплекс процессов, от качества которых зависит, насколько быстро и без дополнительных проблем новый станок начнет приносить пользу производству.
|
СТАНКОМАТИК — технологический партнер Наша задача — сопровождать проект по всей цепочке: подбор → поставка → приемка → логистика → подготовка → запуск → обучение → сервис. |
Частые вопросы
Можно ли купить станок, который уже находится на складе?
Да. Если подходящее оборудование имеется на складе, после заключения договора можно сразу переходить к подготовке и согласованию доставки. Это сокращает общий срок проекта.
Можно ли заказать станок в индивидуальной комплектации?
Да. Если стандартная складская конфигурация не соответствует задаче, оборудование может быть заказано на заводе в согласованной комплектации.
Как понять, что завод изготовил именно заказанный станок?
До отправки проводится заводская приемка: проверяются модель, комплектация и работа основных систем, выполняются тестовые операции, а процесс фиксируется на фото и видео.
Проводятся ли тестовые резки?
Для оборудования лазерной резки тестовые резки выполняются на этапе заводской приемки и при пусконаладочных работах у заказчика.
Какой способ доставки из Китая лучше?
Универсального варианта нет. Маршрут выбирается по актуальному балансу стоимости, скорости и рисков: автомобиль, железная дорога или комбинированная схема.
Зачем станок сначала поступает на склад СТАНКОМАТИК?
Это позволяет профессионально принять оборудование после международной перевозки, осмотреть его и выполнить предпродажную подготовку до доставки конечному заказчику.
Кто разгружает станок на предприятии заказчика?
Разгрузка и такелаж на площадке заказчика организуются в соответствии с условиями конкретной поставки. Требования к технике и подготовке площадки необходимо согласовать заранее.
Что необходимо подготовить до приезда сервисного инженера?
Станок должен быть установлен на месте эксплуатации, а необходимые коммуникации подготовлены в соответствии с требованиями конкретного оборудования.
Что входит в ПНР?
Состав зависит от оборудования, но обычно включает проверку установки и подключения, запуск, настройку систем, тестовые операции и инструктаж персонала.
Получает ли оператор поддержку после запуска?
Да. Операторов добавляют в специализированный сервисный чат, через который можно передавать фото, видео, коды ошибок и другую техническую информацию.
|
Планируете приобретение металлообрабатывающего оборудования? Расскажите нам, какую производственную задачу необходимо решить. Специалисты СТАНКОМАТИК помогут определить подходящую конфигурацию, оценить варианты реализации проекта и провести оборудование через все основные этапы — от подбора до запуска на вашем производстве. СТАНКОМАТИК • stankomatic.ru • office@stankomatic.ru |
Материал подготовлен для публикации на сайте СТАНКОМАТИК. Визуальные схемы разработаны специально для статьи.
